I. Proiect: „Construirea unei școli generale cu clasele 0–VIII, în localitatea Florești”

Despre proiect

UAT COMUNA FLOREȘTI implementează proiectul „Construirea unei școli generale cu clasele 0–VIII, în localitatea Florești”, o investiție cofinanțată de Uniunea Europeană prin Programul Regional Nord-Vest 2021–2027.

Construirea unei școli generale cu clasele 0–VIII, în localitatea Florești

Primăria Florești anunță lansarea unui proiect major dedicat îmbunătățirii infrastructurii educaționale.



Obiectivul general al proiectului este „susținerea unui învățământ primar și secundar inferior de calitate și incluziv în comuna Florești”, județul Cluj. Scopul este de a oferi populației școlare acces la un proces educațional modern, punând la dispoziție resursele necesare pentru dobândirea de cunoștințe și formarea de abilități.

Proiectul include următoarele activități:

  • Construirea și dotarea completă a noii unități de învățământ, care va include 36 de săli de clasă, 4 laboratoare moderne, bibliotecă, sală multifuncțională și spații de recreere.
  • Amenajarea spațiilor exterioare și împrejmuirea terenului.
  • Asigurarea racordurilor și branșamentelor necesare la utilități.

Date de Identificare și Finanțare

ProgramulPROGRAMUL REGIONAL NORD-VEST 2021-2027
Autoritatea de ManagementAGENȚIA DE DEZVOLTARE REGIONALĂ NORD-VEST
BeneficiarulUAT COMUNA FLOREȘTI
Data începerii28.11.2024
Data finalizării28.10.2027
Valoarea totală a proiectului54.342.857,15 LEI
Valoarea cofinanțării din partea Uniunii Europene23.824.106,92 LEI
Valoarea cofinanțării din bugetul naţional22.871.142,63 LEI
Valoarea cofinanțării din bugetul local7.647.607,60 LEI

II. Conferința de lansare a Proiectului noii Școli gimnaziale din Florești

În data de 29 octombrie 2025, a avut loc conferința de lansare a proiectului de construire a noii Școli Gimnaziale (clasele 0–VIII) din comuna noastră – un moment definitoriu pentru comunitate și un angajament ferm faţă de educația generațiilor viitoare. Evenimentul a marcat începutul unei etape esențiale pentru dezvoltarea infrastructurii educaționale. Noua școală va oferi elevilor un mediu modern, sigur și inspirațional.
Participanți și prezentări:
Conferința de lansare a reunit reprezentanți ai administrației locale și regionale, specialiști în domeniul educației și proiectării, precum și membri ai comunității.
  • Bogdan Nicolae Pivariu – Primarul Comunei Florești
  • Marcel Ioan Boloș – Director General al Agenției de Dezvoltare Regională Nord-Vest
  • Ilian Sebastian – Director Executiv, Direcția Monitorizare Proiecte ADR Nord-Vest
  • Marinela Marc – Inspector Școlar General
  • Marius Tărău – Proiectant
  • Cristian Urcan – Arhitect
Construirea noii școli reprezintă o investiție pentru oameni, educație și viitorul Floreștiului. Urmează o perioadă de muncă intensă și de colaborare. Vă invităm să ne urmăriți în continuare pentru a afla fiecare etapă a acestui proiect ambițios.

Grup de oficiali și parteneri ai proiectului, inclusiv Bogdan Nicolae Pivariu (Primar), Marcel Ioan Boloș, Director General al Agenției de Dezvoltare Regională Nord-Vest și Marinela Marc (Inspector Școlar General)

Viziunea pentru viitor

Construirea noii școli reprezintă o investiție pentru oameni, educație și viitorul Floreștiului.

Urmează o perioadă de muncă intensă și de colaborare, iar noi vă invităm să ne urmăriți în continuare pentru a afla fiecare etapă a acestui proiect ambițios.

Investim astăzi în educația de mâine. Pentru un Florești mai educat, mai puternic, mai unit!

III. Noua școală din Florești prinde contur: structura principală este finalizată, iar lucrările avansează conform graficului

Lucrările de construire a noii școli generale cu clasele 0–VIII din Florești continuă într-un ritm susținut, proiectul înregistrând progrese constante pe parcursul anului 2026. Investiția, derulată de Primăria Florești sub coordonarea primarului Bogdan Nicolae Pivariu, reprezintă unul dintre cele mai importante proiecte educaționale aflate în desfășurare la nivel local și va oferi elevilor condiții moderne de studiu și dezvoltare.

Potrivit celor mai recente rapoarte de monitorizare întocmite de supervizorul proiectului, S.C. StructurALL ConsultING NAPOCA S.R.L., șantierul avansează conform graficului stabilit, fără probleme tehnice majore și cu respectarea standardelor de calitate impuse.

Unul dintre cele mai importante obiective atinse este finalizarea integrală a structurii de rezistență pentru Corpurile C1 și C2 ale clădirii, care a ajuns la un stadiu de execuție de 100%, după ce au fost finalizate, pe parcursul lunii iunie, lucrările de armare și turnare a plăcii, grinzilor și aticelor de la etajul al III-lea al corpului C2, precum și elementele verticale aferente acestui nivel.

Progrese importante se înregistrează și la capitolul arhitectură. Zidăria pentru Corpul C1 și pentru parterul și etajul I ale Corpului C2 este complet realizată, iar lucrările continuă la nivelurile superioare ale Corpului C2. Per ansamblu, componenta de arhitectură a proiectului a ajuns la un grad de realizare de 9,3%.

În paralel, constructorul a început lucrările pentru gardul de împrejmuire al viitorului campus școlar. Demarate în a doua jumătate a lunii iunie, acestea au atins deja un progres de aproximativ 35%, contribuind la conturarea viitorului ansamblu educațional.

Pe șantier se desfășoară și alte activități esențiale. Organizarea de șantier și instalația de priză de
pământ și paratrăsnet sunt realizate în proporție de 50%, iar amenajările exterioare au început să
prindă contur, înregistrând un progres de 1,45%.

La nivelul întregului obiectiv de investiții, progresul fizic general a crescut la 28,70%, confirmând ritmul constant al lucrărilor. Mobilizarea constructorului rămâne una importantă, cu aproximativ 41 de muncitori și specialiști prezenți zilnic pe șantier. Pentru desfășurarea lucrărilor sunt utilizate echipamente specifice de mare capacitate, inclusiv o macara și o pompă de beton.

De asemenea,reprezentanții supervizorului au confirmat că în perioada raportată nu au fost emise note de constatare sau rapoarte de neconformitate, ceea ce indică respectarea cerințelor tehnice și a normelor de calitate prevăzute în proiect. Totodată, activitatea administrativă și documentația tehnică necesară derulării investiției au fost gestionate conform procedurilor stabilite.

Noua școală din Florești a intrat în execuție la data de 13 august 2025 și are o durată contractuală de realizare de 24 de luni. Conform celui mai recent grafic de execuție aprobat, termenul estimat pentru finalizarea investiției rămâne 13 august 2027.

Autoritățile locale transmit că vor continua monitorizarea atentă a lucrărilor și informarea periodică a cetățenilor, astfel încât comunitatea să fie la curent cu evoluția acestui proiect strategic pentru educația din Florești.

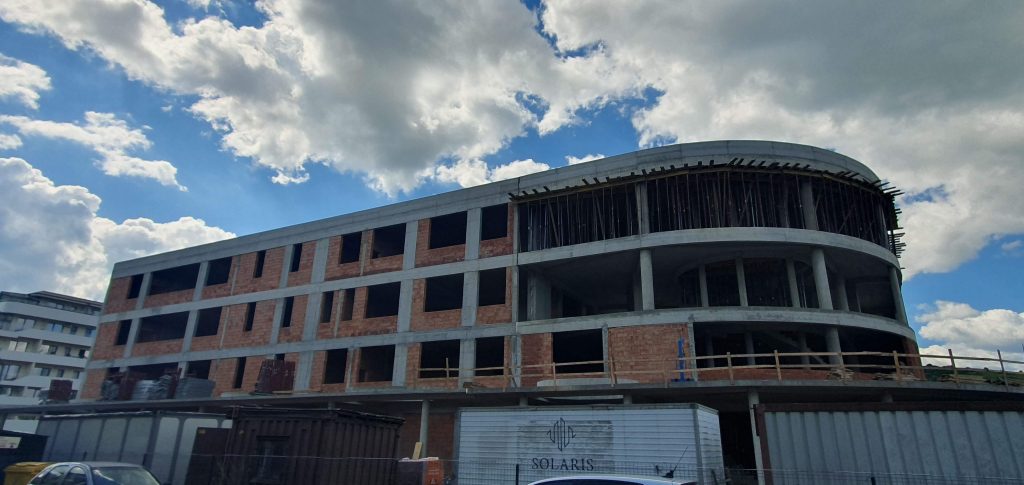

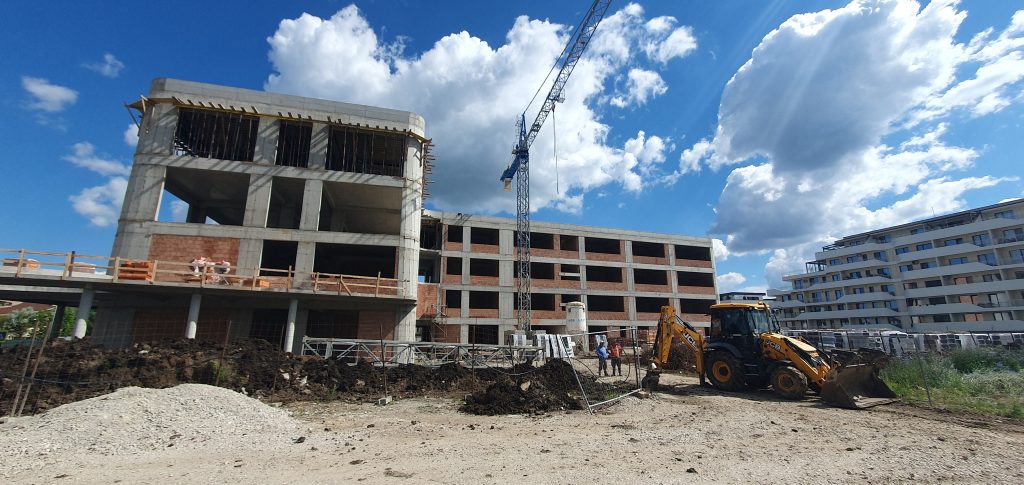

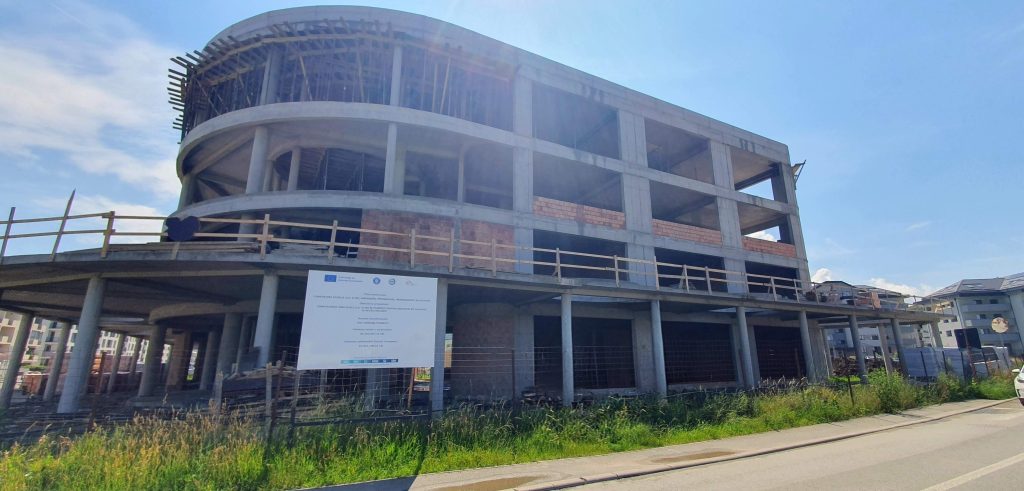

Poze Iunie:

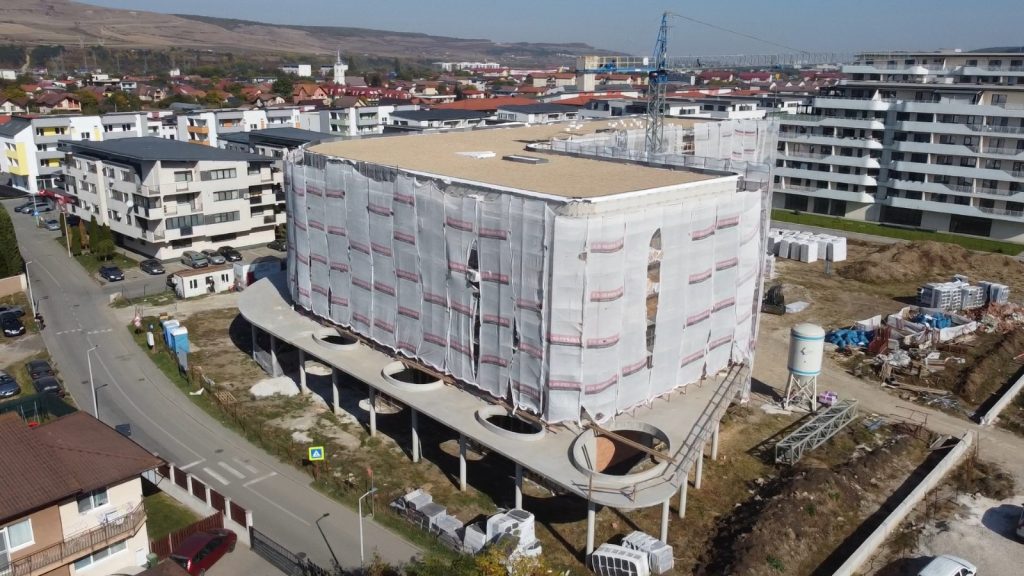

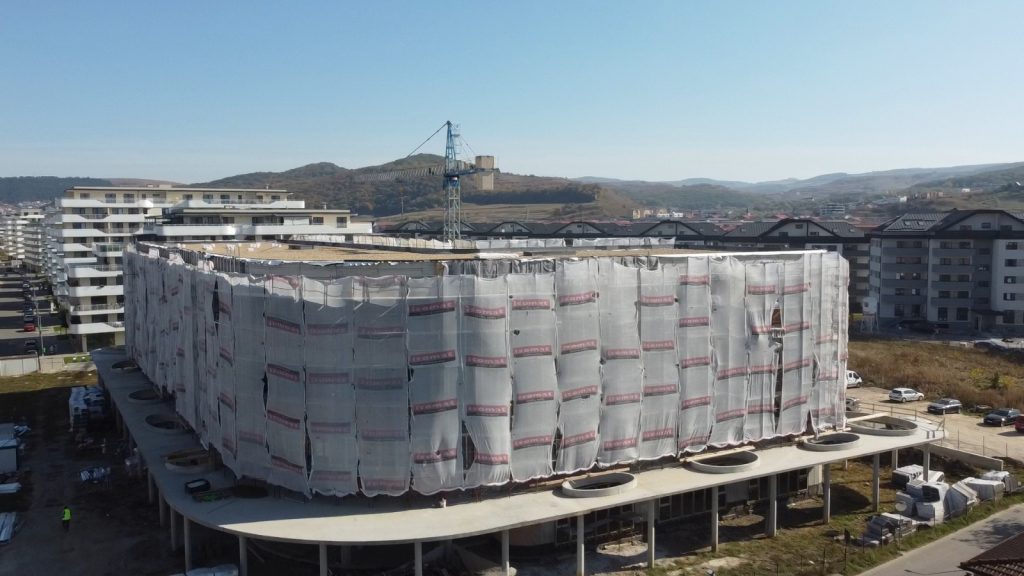

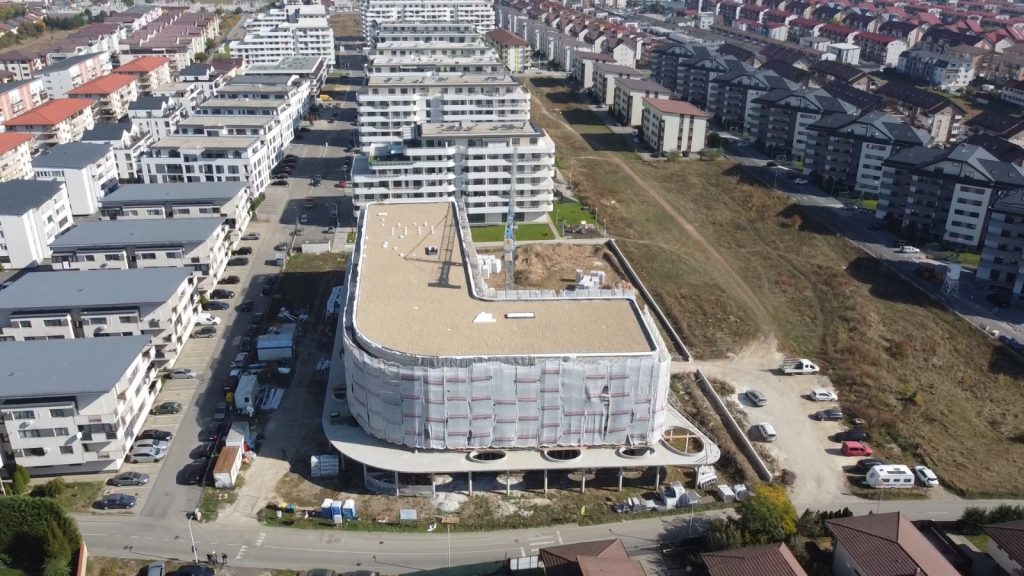

IV. Noua școală din Florești: lucrările continuă pe mai multe fronturi

Lucrările la obiectivul „Construire școală generală cu clasele 0-VIII, amenajări exterioare, împrejmuire teren, racorduri și branșamente la utilități” au continuat susținut, atât la structura și anveloparea clădirilor, cât și la lucrările interioare și instalații.

Potrivit raportului lunar întocmit de supervizorul lucrării, structura de rezistență a ambelor corpuri de clădire este finalizată în proporție de 100%, iar lucrările de zidărie sunt, de asemenea, finalizate la parter și la etajele I–III ale celor două corpuri.

Lucrări importante la exterior

În această perioadă, șantierul a intrat într-o etapă în care se lucrează tot mai mult la închiderea și finisarea clădirilor. Tâmplăria exterioară este realizată în proporție de 85%, iar montarea schelei pentru fațadă este finalizată.

Lucrările la finisajele teraselor și învelitoare au ajuns la aproximativ 90%, instalațiile pluviale sunt realizate în proporție de 96%, iar hidroizolația soclului este realizată în proporție de 80%.

În paralel, continuă lucrările de termoizolare a fațadelor, care au ajuns la aproximativ 45%, precum și pregătirile pentru etapele următoare de finisare exterioară.

Lucrări în interior și la instalații

În interiorul clădirilor continuă compartimentarea spațiilor și lucrările de finisaje. Pereții de compartimentare din gips-carton sunt realizați în proporție de aproximativ 50%, iar tencuielile interioare au ajuns la 20%.

În același timp, se desfășoară lucrări la toate principalele categorii de instalații. Instalațiile electrice, pentru curenți tari și curenți slabi, sunt realizate în proporție de aproximativ 22%, lucrările la instalațiile sanitare și grupurile sanitare au început, iar instalațiile termice și HVAC sunt realizate în proporție de aproximativ 15%.

De asemenea, lucrările pentru priza de pământ și sistemul de paratrăsnet au ajuns la 50%.

Echipele de constructori sunt prezente pe șantier

Pe parcursul lunii septembrie 2026, numărul echipelor mobilizate pe șantier a crescut pe măsură ce au fost deschise noi fronturi de lucru. În ultima săptămână raportată, pe șantier au fost consemnați 30 de muncitori constructori, 15 instalatori și 3 persoane TESA.

Lucrările sunt executate cu personal calificat, cu ajutorul utilajelor și echipamentelor necesare, printre care se numără macaraua și schela pentru lucrările de fațadă.

O etapă importantă în construcția noii școli

Evoluția din luna septembrie arată trecerea către o etapă tot mai vizibilă a proiectului: după finalizarea structurilor de rezistență și a zidăriilor, lucrările se concentrează tot mai mult pe închiderea clădirilor, fațade, compartimentări, finisaje și instalații.

Proiectul este în desfășurare, iar lucrările vor continua în perioada următoare, cu respectarea succesiunii etapelor de execuție și a cerințelor tehnice prevăzute pentru fiecare categorie de lucrări.

Potrivit supervizorului S.C. StructurALL ConsultING NAPOCA S.R.L., materialele folosite la execuția lucrărilor sunt în concordanță cu detaliile de execuție și caietele de sarcini. Calitatea materialelor corespunde cu prevederile cuprinse in proiect. Au fost respectate tehnologiile de execuție, aplicarea corectă a acestora în vederea asigurării nivelului calitativ prevăzut în documentația tehnică și în reglementările tehnice.

Pentru informații detaliate despre celelalte programe cofinanţate de Uniunea Europeană, vă invităm să vizitați www.oportunitati-ue.gov.ro.
